Du har fået et tilbud på renovering af huset, men der står et forbehold om skjulte forhold. Taget skal åbnes, vinduerne skal skiftes, og andre håndværkere skal ind bagefter. Det afgørende spørgsmål er ikke kun, hvad arbejdet koster. Det er også, hvem der træffer beslutningen og betaler, hvis konstruktionen viser sig at være anderledes end forventet.
En gennemarbejdet tømrerentreprise forbinder arbejdsbeskrivelse, ansvar, pris og tidsplan. Når forudsætningerne ændrer sig, skal parterne have en aftalt måde at håndtere det på. Ellers risikerer både bygherre og tømrer at stå med forventninger, som den anden part aldrig har accepteret.
Hvad en tømrerentreprise dækker i praksis
En tømrerentreprise er en aftale, hvor en tømrervirksomhed påtager sig et beskrevet tømrerarbejde med aftalte ydelser, prisvilkår og tidsplan. Den kan omfatte udskiftning af vinduer, men ved større renoveringer indgår arbejdet normalt i et samlet projekt med indbyrdes afhængige opgaver.
Det kan være tagrenovering, ændringer i bærende konstruktioner, døre og vinduer, tilbygning, trægulve eller istandsættelse af en opgang. Entreprisen handler derfor ikke alene om at montere materialer. Den omfatter også planlægning, leverancer, kontrol og afgrænsning mod de øvrige fag.
Når arbejdet hænger sammen
Skal tag og vinduer renoveres samtidig, skal entreprenøren planlægge mere end selve monteringen. Stilladset skal passe til begge arbejder, bygningen skal beskyttes mod vejret, og overgangen mellem tag, facade og vinduer skal være afklaret.
Hvis vinduerne bestilles, før de endelige facade- og tagdetaljer ligger fast, kan håndværkerne blive nødt til at ændre tilslutningerne senere. Omvendt kan en samlet plan gøre det muligt at udnytte adgang og byggepladsindretning gennem hele forløbet.
Praktisk tommelfingerregel: Når en ændring i én arbejdsopgave påvirker andre håndværkeres adgang, rækkefølge eller færdige arbejde, bør opgaverne planlægges som et samlet projekt.
Afgræns projektet før tilbuddet
Tømrerarbejdet fungerer ofte som renoveringens rygrad: Konstruktioner og klimaskærm skal være klar, før installationer, gulve og afsluttende overflader kan færdiggøres. Derfor bør bygherren først få afklaret:
- Omfanget: Hvilke bygningsdele skal ændres, og hvilke skal bevares?
- Grænsefladerne: Hvilke andre fag afhænger af tømrerens arbejde?
- Kontrollen: Hvad skal undersøges og dokumenteres, før konstruktionerne lukkes?
Den afklaring styrer valget af entrepriseform. Den viser også, hvor projektet kræver nærmere undersøgelser, og hvor der fortsat vil være usikkerhed, som budgettet skal kunne rumme.
Entrepriseformerne side om side
| Entrepriseform | Kontraktforhold | Prisform | Koordinering | Egnet når |
|---|---|---|---|---|
| Fagentreprise | Bygherre indgår særskilte kontrakter med hver fagentreprenør | Pris pr. fag, ofte fast pris | Bygherre eller rådgiver | Projektet er overskueligt, og bygherren har erfaring eller rådgiver |
| Hovedentreprise | En hovedentreprenør har underentreprenører for øvrige fag | Samlet fast pris pr. kontrakt | Hovedentreprenør | Flere fag skal koordineres, og projekteringen er klar |
| Totalentreprise | En entreprenør står for projektering og udførelse | Samlet fast pris ud fra beskrivelse | Totalentreprenør | Bygherre ønsker færrest grænseflader, og beskrivelsen er præcis |
| Regningsarbejde | Betaling efter medgået tid og materialer | Timepris og materialer, ofte med ramme | Bygherre eller aftalt koordinator | Omfanget er uklart, kun med tydelig ramme og opfølgning |
Entrepriseform og prisform er forskellige valg. Regningsarbejde er en afregningsform og kan indgå i både fag-, hoved- og totalentreprise. Tabellen viser de praktiske kombinationer, men aftalen skal præcisere begge dele.
Hvem samler fagene?
Ved fagentreprise køber bygherren ydelserne direkte hos de enkelte firmaer. Det giver indflydelse på valg af håndværkere og indsigt i hvert fags pris, men bygherren eller rådgiveren skal håndtere overgangene mellem dem.
Det kræver mere end at sætte datoer i en kalender. Hvis en konstruktion ikke er klar til installationsarbejdet, skal nogen ændre rækkefølgen og aftale konsekvenserne med de berørte firmaer. Formen giver mening, når bygherren har den nødvendige tid og byggefaglige støtte.
Ved hovedentreprise samler hovedentreprenøren udførelsen og sine underentreprenører. Bygherren får færre direkte aftaleforhold, mens koordinering og risiko skal være indeholdt i hovedentreprenørens pris. Til gengæld får bygherren ikke nødvendigvis samme indflydelse på valget af underleverandører.
Hvem fastlægger løsningen?
Ved totalentreprise omfatter opgaven både projektering og udførelse. En samlet pris er kun så entydig som det grundlag, den bygger på. Krav til materialer, udseende, funktion og dokumentation skal derfor beskrives, selv om entreprenøren udvikler de konkrete løsninger.
En nærmere forklaring af totalentreprise og ansvarsfordelingen er relevant, før bygherren beslutter, hvor meget projektering der skal overlades til entreprenøren. På en fredet ejendom kan en omfattende, uafklaret myndighedsproces gøre en tidlig samlet pris mindre brugbar.
Regningsarbejde kan være fornuftigt ved afgrænsede undersøgelser og arbejder, hvis omfang først kan bestemmes efter åbning af konstruktionen. Det kræver aftalte timepriser, materialehåndtering, dokumentation og et tidspunkt, hvor entreprenøren skal standse og indhente en ny beslutning.
Valget bør følge projektet frem for ønsket om den laveste tilbudssum:
- Flere fag og begrænset egen koordinering: Overvej hovedentreprise.
- Behov for både projektering og udførelse: Overvej totalentreprise med tydelige funktionskrav.
- Usikre, afgrænsede arbejder: Overvej regningsarbejde med ramme frem for en upræcis fast pris.

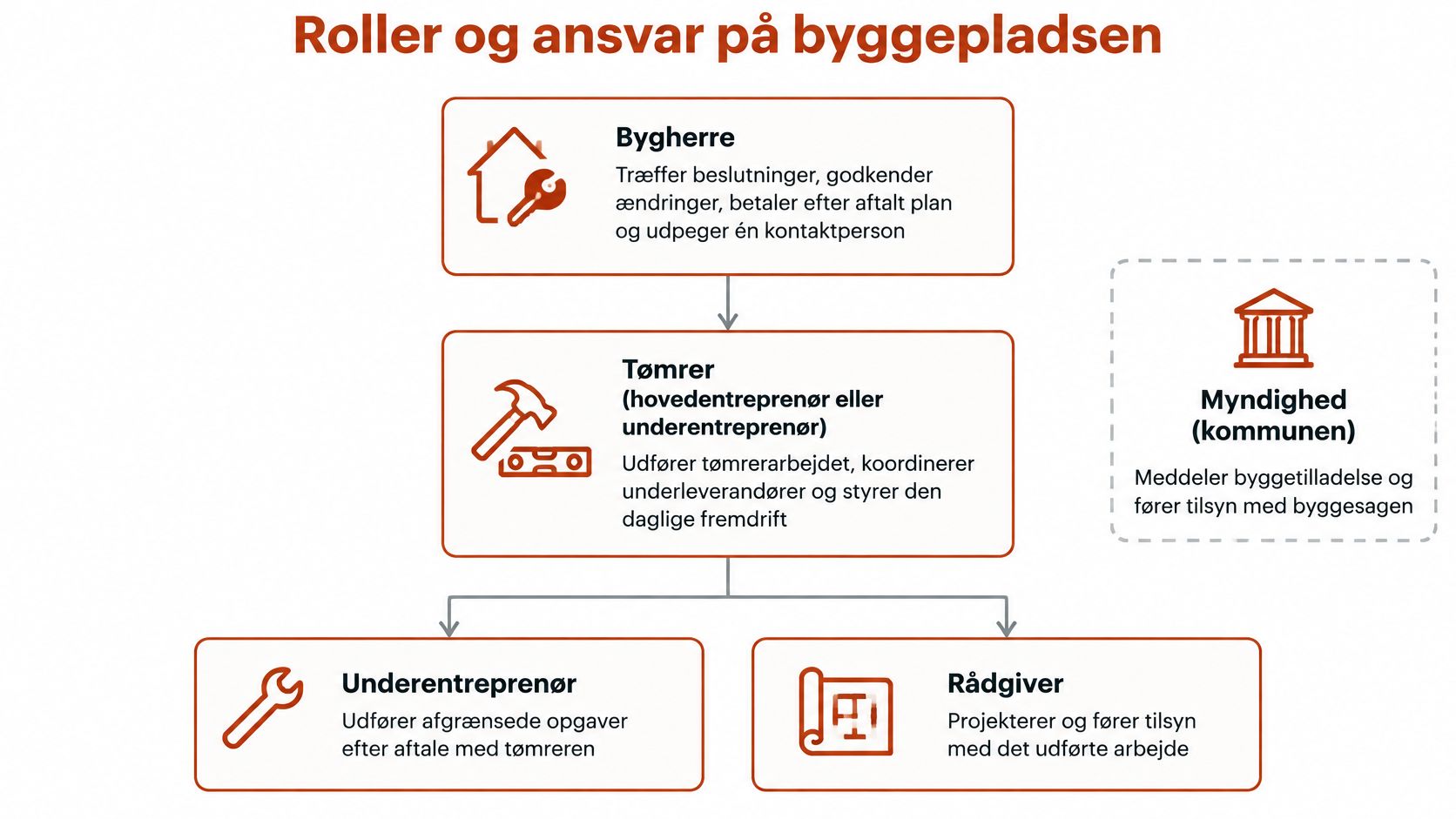

Roller og ansvar på byggepladsen
Bygherren er beslutningstageren, men behøver ikke være den daglige byggeleder. Ved renovering af en boligforenings opgang eller et hus med flere involverede ejere bør bygherren udpege en kontaktperson, som kan give bindende svar inden for et aftalt mandat.

Beslutninger, udførelse og faglig kontrol
Under bygherren skal rollerne fordeles efter den valgte entrepriseform. En tømrer i fagentreprise har ikke automatisk ansvaret for at lede alle de andre firmaer, og en rådgiver er ikke automatisk engageret til løbende tilsyn.
- Bygherren: Vælger løsninger, godkender ændringer og betaler efter aftalen. Uklare eller modstridende beskeder fra flere ejere skal afklares gennem kontaktpersonen.
- Tømrerentreprenøren: Planlægger sit arbejde, bestiller materialer og dokumenterer relevante kontroller. Koordinering af andre fag skal være en udtrykkelig del af opgaven, hvis tømreren skal varetage den.
- Rådgiveren: Leverer den aftalte projektering, eksempelvis ingeniørberegninger for bærende ændringer eller arkitektdetaljer til eksisterende profiler. Om rådgiveren også fører tilsyn, skal fremgå særskilt.
- Underentreprenørerne: Udfører afgrænsede fagarbejder og følger den fælles plan. De skal vide, hvem der frigiver arbejdsområder og godkender overgangen til næste aktivitet.
En uafklaret detalje mellem rådgiver og tømrer skal ikke løses ved, at håndværkerne bygger efter hver deres antagelse. Den projekteringsansvarlige skal beskrive løsningen, og den udførelsesansvarlige skal vurdere konsekvenserne for arbejdet.
Kommunen er en særskilt part
Kommunen behandler byggetilladelse og relevante dispensationer, men erstatter ikke projektets rådgivning eller udførelseskontrol. Bygherren skal derfor kunne se, hvem der leverer ansøgningsmaterialet, svarer på spørgsmål og samler dokumentationen ved afslutningen.
ABT 93's bestemmelser om entreprisens udførelse placerer anmeldelser, tilladelser, syn og attester vedrørende selve udførelsen hos entreprenøren, inklusive udgifterne hertil. Det er en illustration af en ansvarsfordeling, ikke en regel, der automatisk gælder enhver privat renovering.
Skeln mellem projektets indledende myndighedsafklaring og tilladelser knyttet til udførelsen. Skriv navn eller firma ud for hvert ansvar, herunder ansøgning, dispensation, færdigmelding og kontrol før lukning af konstruktioner.
En mindre entreprise kan bygherren selv koordinere. Ved større renoveringer bør koordineringen være en navngiven, kontraktlig opgave med tid afsat til den.

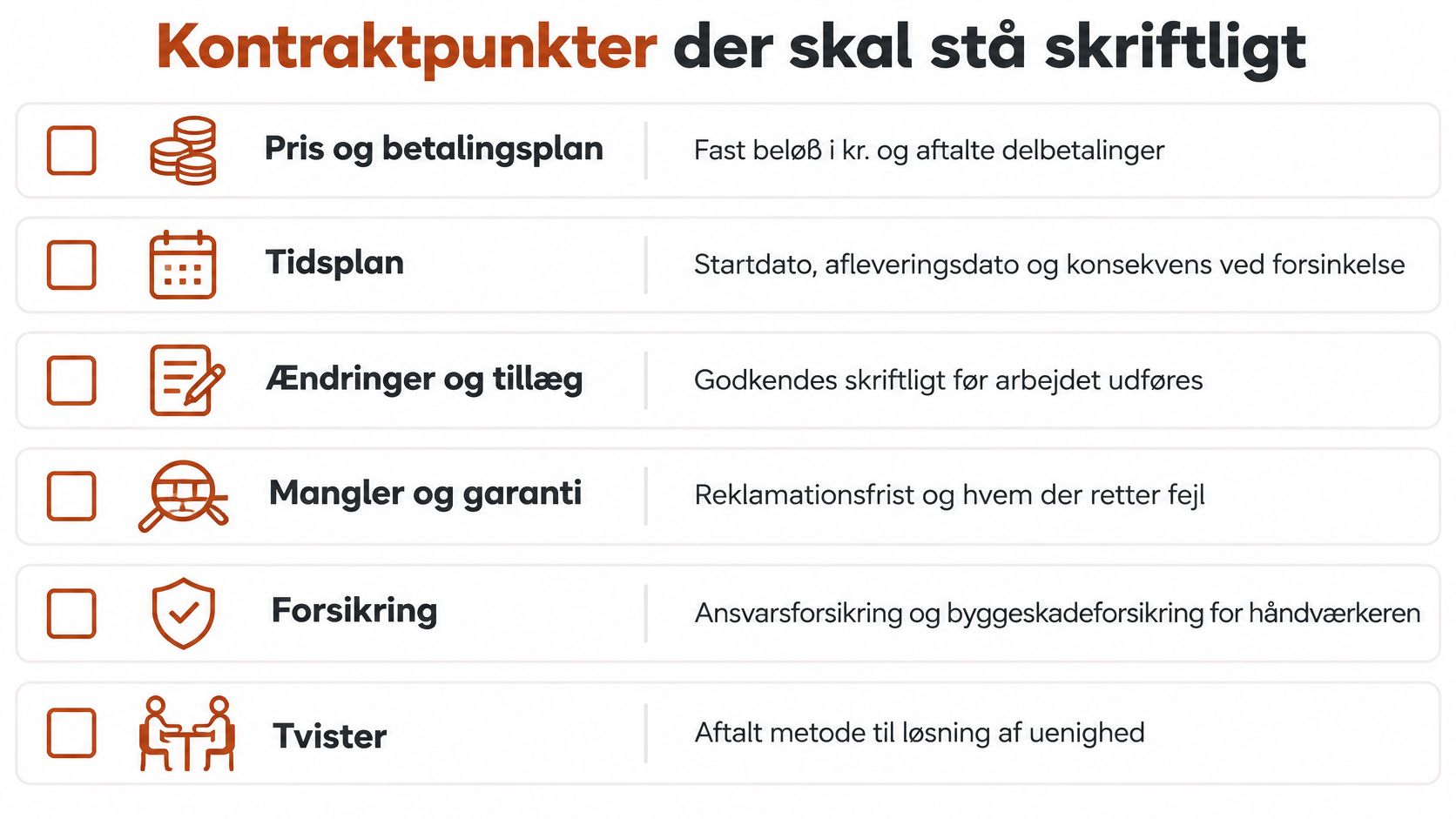

Kontraktpunkter der skal stå skriftligt
Danmark har ikke en særskilt entrepriselov, der automatisk regulerer forholdet mellem en privat bygherre og håndværkeren. AB-Forbruger gælder heller ikke automatisk, men skal vedtages som aftalegrundlag, som beskrevet i Dansk Industris vejledning om AB-Forbruger.
Et tilbud kan beskrive pris og arbejde uden at løse alle spørgsmål om ansvar og ændringer. En entreprisekontrakt med tydelige aftalevilkår skal samle det, parterne faktisk er enige om, inklusive de bilag og standardvilkår, der gælder.

Aftalens nødvendige indhold
- Omfang og bilag: Angiv tegninger, materialer, dimensioner, overflader og afslutninger. Det skal også fremgå, hvilke arbejder der ikke er med.
- Prisform: Skriv, om beløbet er fast pris, overslag eller regningsarbejde med ramme. Aftal varsling og beslutningsgang, hvis rammen ikke kan holdes.
- Forudsætninger og forbehold: Beskriv uafklarede forhold som råd, fugt, ledninger og skjulte opbygninger. Et bredt forbehold bør omsættes til konkrete usikkerheder.
- Ændringer: Kræv beskrivelse af årsag, ydelse, pris og tidsvirkning samt skriftlig godkendelse før udførelsen. Aftal særskilt håndtering af nødvendige, akutte sikringsarbejder.
- Tidsplan: Fastlæg start, milepæle, aflevering og håndtering af forsinkelser. Bygherrens egne beslutningsfrister bør også fremgå.
- Betaling: Knyt acontobetalinger til aftalte leverancer eller milepæle. Hvis et beløb skal stå tilbage til aflevering, skal størrelse og frigivelsesvilkår aftales udtrykkeligt.
- Myndighedsdokumentation: Henvis til den konkrete ansvarsfordeling for ansøgninger, færdigmelding og afsluttende bilag.
- Mangler, garanti og tvister: Beskriv gennemgang, afhjælpning og uenighedsbehandling. En garanti skal have et konkret indhold og må ikke blot stå som et ubestemt løfte.
- Forsikring og underleverandører: Afklar relevante dækninger og kontraktpartens ansvar for de firmaer, vedkommende bruger. Byggeskadeforsikring må ikke forveksles med almindelig ansvarsforsikring eller antages at være relevant ved enhver renovering.
Forbehold skal kunne forstås
En konflikt kan opstå, hvis tømreren har prissat genbrug af en eksisterende konstruktion ud fra, at den er tør og intakt, mens bygherren tror, at enhver nødvendig udbedring er inkluderet. Begge parter kan opleve deres forventning som rimelig, men den manglende afklaring gør beslutningen vanskelig.
Et forbehold bør beskrive, hvad man ikke ved, hvordan det undersøges, og hvem der tager stilling til resultatet.
Vedtag AB-Forbruger skriftligt, hvis det er de valgte vilkår. ABT 93 er udarbejdet til totalentrepriser mellem erhvervsdrivende og bør ikke ukritisk bruges som privat standardaftale.
Opret desuden en ændringsliste som kontraktbilag. Hver godkendt ændring skal kunne genfindes med beskrivelse, økonomi, tidsvirkning og godkendelse, så den endelige afregning ikke afhænger af hukommelsen.
Ældre og fredede ejendomme som særtilfælde
Når en tagkonstruktion åbnes, kan tegningerne vise én opbygning, mens tømrerens inspektion afdækker en anden. I en ældre ejendom ændrer den forskel både valg af løsning og aftalens forudsætninger. Registrér derfor konstruktionerne, før materialer og arbejdsomfang fastlægges.
Afklar først, om ejendommen er fredet, bevaringsværdig eller alene ældre. Kategorierne indebærer forskellige bindinger. Få de konkrete krav afklaret, før projektet låser vinduestyper, profiler eller tagdetaljer.

Registrér før der vælges standardløsninger
Gennemgå vinduer, profiler, tagopbygning, bindingsværk, murværk, gulve og tidligere ændringer. Et utæt vindue skal vurderes på mere end trækket fra karmen. Undersøg, om træet kan repareres, og om profiler eller beslag har bevaringsværdi, før udskiftning prissættes.
Den historiske BR15-bestemmelse om lempelser for fredede bygninger viser, at bevaringshensyn kan give anledning til lempelser. BR15 er ikke det gældende generelle projekteringsgrundlag, og bestemmelsen fritager ikke automatisk et projekt fra krav. Afklar løsningen efter de regler, der gælder for projektet, med relevante myndigheder.
| Tiltag | Giver typisk mening, når | Vær varsom, når |
|---|---|---|
| Efterisolering af tag | Tagbeklædningen alligevel skal fornyes, og fugtforholdene er dokumenteret | Ventilationen er ukendt, eller bevaringsværdige tagdetaljer påvirkes |
| Udskiftning af vinduer | Vinduerne er utætte, og relevante profiler kan efterlignes | Vinduerne er bevaringsværdige og kan repareres |
| Efterisolering af ydervægge | Facaden renoveres, og murværket er dokumenteret tørt | Fugtkilder er uafklarede, eller facaden er fredet |
| Forbedret tæthed og ventilation | Utætheder kan måles, og ventilation planlægges samtidig | Tætningen udføres uden plan for luftskifte |
| Reparation frem for udskiftning | Bindingsværk, gulve og døre er overordnet intakte og kan bevares | Konstruktionen er svækket eller angrebet |
Energi og bevaring skal vurderes samlet
BR18 beskriver renoveringsklasser som en samlet vej til at opfylde energikrav ved renovering. Det betyder, at vurderingen sker på bygningens samlede energimæssige resultat, frem for at hvert berørt bygningsled alene skal leve op til sit individuelle energikrav. Se BR18's bestemmelser om renoveringsklasser, og få afklaret, om klassen kan bruges i det konkrete projekt.
Tykkere isolering kan ændre gesimser, vinduesplacering og tagets proportioner. Tætning uden samtidig vurdering af luftskiftet kan give fugtproblemer. Energiberegningen kan derfor ikke stå alene, når tømreren og bygherren vælger løsning.
Social- og Boligstyrelsens gennemgang af renoveringens klimafordele beskriver, hvordan renovering kan mindske klimapåvirkningen sammenlignet med nedrivning og nybyggeri. Det afgør ikke resultatet for den enkelte ejendom, hvor materialer, konstruktioner og arbejdets omfang varierer.
Saml forbedringer med planlagt tag-, vindues- eller facadearbejde, når det passer til bygningens tilstand. Sammenhold vedligeholdelse, komfort, energiforbrug og bevaring, før isoleringstykkelsen fastlægges. Afklar også, hvordan skjulte forhold håndteres, hvis registreringen ikke stemmer med det, der findes, når konstruktionen åbnes.
Prisstruktur og budgetreserver i større renoveringer
| Prispost | Hvad den dækker | Hvad der driver prisen op |
|---|---|---|
| Arbejdsløn | Tømrerarbejde, planlægning og oprydning | Begrænset kapacitet, presset tidsplan og skjulte forhold |
| Trævarer og pladematerialer | Konstruktionstræ, krydsfiner og beklædningsplader | Prisændringer under projektet og ændrede mængder |
| Beslag, skruer og membraner | Forbindelser, tætning og vindspærre | Specialtilpasning til den eksisterende konstruktion |
| Underentrepriser | El, VVS, gulve og malerarbejde | Ventetid, arbejdsrækkefølge og koordinering |
| Stillads, container og affald | Adgang, bortskaffelse og transport | Højde, adgangsforhold og projektets varighed |
| Myndighed og rådgivning | Tilladelser, beregninger og dokumentation | Flere myndighedsgennemgange og større dokumentationsbehov |
| Uforudsete forhold | Råd, skjulte ledninger og afvigelser fra tegninger | Ældre konstruktioner og mangelfuld registrering |
En større renovering består prismæssigt af arbejdsløn, materialer, underentrepriser og indirekte omkostninger. Stillads, byggepladsdrift, affald, rådgivning og tilladelser skal derfor fremgå af budgettet, også når de ligger uden for tømrerens egne ydelser.
Materialevalget påvirker både indkøbspris og arbejdstid. Specialtilpassede profiler kan kræve ekstra opmåling og bearbejdning, men være nødvendige for at bevare husets udtryk. Sammenlign derfor materialer ud fra den samlede løsning, ikke kun prisen på varerne.
Brug aktuelle priser og tydelige afgrænsninger
Renoveringsomkostningerne er steget i de senere år. Danmarks Statistiks opgørelse over renoveringspriser giver et overordnet billede af prisudviklingen, men er ikke en prisliste for den enkelte tømrerentreprise. Et ældre tilbud eller en bekendts tidligere budget bør derfor ikke stå alene som grundlag for et nutidigt budget.
Bed om en opdeling af prisen, og få især afklaret:
- Indeholdte følgearbejder: Er demontering, tilpasninger og afslutninger med i tilbuddet?
- Byggepladsudgifter: Hvem betaler etablering, drift og eventuel forlænget leje?
- Prisforudsætninger: Hvor længe gælder tilbuddet, og hvordan håndteres prisregulering?
- Fravalg og forbehold: Hvilke nødvendige ydelser skal bestilles særskilt?
Reserven skal følge den resterende risiko
Aftal budgetreserven med rådgiver og entreprenør ud fra de forhold, der endnu ikke er undersøgt. Bygningens alder har betydning, men det samme har kvaliteten af registreringerne. En grundigt undersøgt ældre ejendom kan have et mere overskueligt risikobillede end en nyere bygning med ukendte ombygninger.
Reserven er bygherrens råderum, ikke en automatisk ekstrabetaling til entreprenøren. Knyt den til konkrete usikkerheder, og justér den, når undersøgelser eller åbninger viser, hvad konstruktionen faktisk indeholder.
Et billigt tilbud uden nødvendige følgeydelser kan ende med at gøre projektet dyrere end et højere tilbud med tydelig afgrænsning.
En fast pris kan afspejle, at entreprenøren overtager en del af risikoen. Det kan være en fornuftig aftale, hvis parterne skriftligt har afklaret, hvilke forhold prisen dækker. Ellers kan bygherre og entreprenør have vidt forskellige forventninger til, hvem der betaler, når forudsætningerne ændrer sig.
Tidsplanen påvirker også økonomien. Ved forsinkelser kan udgifter til stillads og container fortsætte, mens andre firmaer må ændre deres planlægning. Før en ændring godkendes, bør parterne derfor aftale både prisen på det ekstra arbejde og de samlede følgeudgifter.

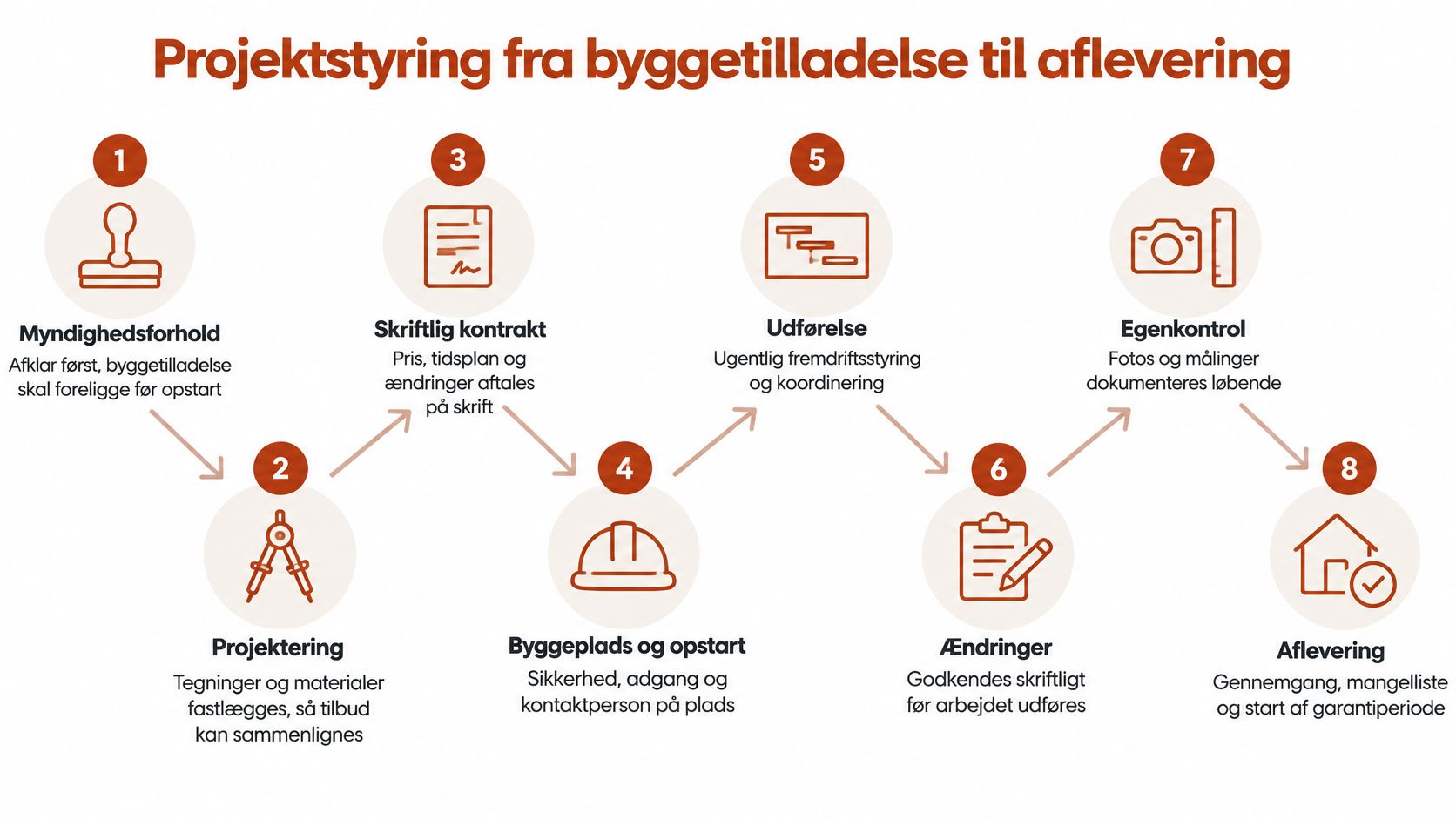

Projektstyring fra byggetilladelse til aflevering
Projektstyring skal gøre beslutningerne rettidige og sporbare. En plan er først anvendelig, når den viser, hvad der skal være afklaret, hvem der handler, og hvilke arbejder der ikke må begynde endnu.

Fra undersøgelse til aftale
Afklar myndighedsforholdene. Byggetilladelse skal som udgangspunkt foreligge før tilladelseskrævende arbejde påbegyndes, mens afgrænsningen mod vedligeholdelse skal vurderes konkret efter byggelovens bestemmelser om anvendelsesområde og tilladelse. Fejlen er at antage, at arbejde inde i en eksisterende bygning altid kan udføres uden myndighedsafklaring.
Registrér det eksisterende. Saml fotos, kontrolmål, materialetyper og relevante fugtmålinger, og aftal eventuelle undersøgelsesåbninger. Hvis tilbud alene bygger på gamle tegninger, risikerer entreprenøren at planlægge efter en konstruktion, der ikke findes som vist.
Vælg løsninger og energitiltag samlet. Brug vurderingerne af energi og bevaring til at afklare tilslutninger og arbejdsrækkefølge. Et sent valg af vinduesplacering kan eksempelvis kræve ændringer i allerede planlagte facadeafslutninger.
Indhent sammenlignelige tilbud. Send samme arbejdsbeskrivelse og tegningsversion til alle tilbudsgivere. Forskellige materialeforudsætninger eller udeladte følgearbejder gør ellers prissammenligningen misvisende.
Indgå aftalen og fordel ansvaret. Saml kontraktbilagene, og opret en myndighedsmatrice med ansvarlige, frister og nødvendige dokumenter. Afklar samtidig byggepladsadgang, oplagring og kontaktveje, så opstarten ikke afhænger af mundtlige forventninger.
Fra udførelse til dokumenteret aflevering
Styr fugten under arbejdet. Aftal tør, hævet oplagring af træ, ventileret overdækning, beskyttelse mod slagregn samt målinger og fotos før lukning. BR18's krav om fugt og vådrum kræver beskyttelse mod sundhedsrisiko og bygningsskader, og vådt træ må ikke blot lukkes inde for at holde planen.
Registrér og godkend ændringer. Brug den aftalte ændringsliste og beslutningsgang, også når ændringen virker beskeden. En mundtlig besked på pladsen uden afklaret økonomi kan senere blive opfattet som enten en bestilling eller et uforpligtende spørgsmål.
Aflevér arbejde og dokumentation samlet. Gennemgå resultatet, registrér mangler med ansvar og frist, og saml relevante tegninger, materialeoversigter, kontrolmateriale og eventuelle garantibeviser. Sørg også for færdigmelding, hvor den kræves, i stedet for at betragte sidste håndværkerdag som hele projektets afslutning.
Hold en ugentlig fremdriftsstatus med udført arbejde, kommende aktiviteter, afventende beslutninger og økonomiske ændringer. Referatet bør vise, hvem der gør hvad inden næste møde, ikke blot beskrive, at projektet er blevet drøftet.
Vælg tømrer og bekræft aftalen før opstart
Et firma bør vurderes på sin evne til at gennemføre den konkrete entreprise, ikke alene på flotte billeder af færdige overflader. Ved større renoveringer skal bygherren også kunne få en troværdig forklaring på undersøgelser, planlægning og håndtering af afvigelser.
Se efter sammenlignelig erfaring
Referencer er mest nyttige, når de ligner ejendommen og opgavens kompleksitet. En gennemført opgangsrenovering siger noget andet om koordinering og adgang end et tagprojekt på et fritliggende hus.
- Relevante projekter: Bed om referencer fra større renoveringer af tilsvarende bygningstyper.
- Materiale- og bevaringserfaring: Undersøg erfaring med traditionelle konstruktioner og, hvor relevant, fredede eller bevaringsværdige ejendomme.
- Sammenligneligt tilbud: Kræv samme beskrivelsesgrundlag, prisfordeling og konkrete forbehold som hos øvrige tilbudsgivere.
- Praktisk arbejdsmetode: Få forklaret, hvordan firmaet håndterer ændringer, fugtkontrol og myndighedsdokumentation.
- Ledelse af forløbet: Bed om tidsplan, fast kontaktperson og tydelig placering af koordineringen.
- Dokumenterede forhold: Se relevant forsikringsdokumentation og oplysninger om faglige kvalifikationer.
- Indblik i udførelsen: Spørg, om et igangværende eller afsluttet projekt kan besigtiges efter aftale med den pågældende bygherre.
Få de sidste uklarheder ud af aftalen
Læg de mest relevante tilbud ved siden af hinanden og gennemgå kontraktpunkterne systematisk. Et ubesvaret forbehold skal ikke blot accepteres, fordi tilbudssummen ser attraktiv ud. Bed tilbudsgiveren beskrive, hvad det betyder for netop jeres bygning.
Ved en besigtigelse af et andet projekt er det nyttigt at spørge til andet end slutresultatet. Hvordan blev beslutninger dokumenteret, hvornår blev ændringer varslet, og kunne bygherren følge økonomien undervejs? Det giver et mere brugbart indtryk af samarbejdet end en generel anbefaling.
Underskriv først, når arbejdsomfang, ansvar og resterende usikkerheder er forståelige for begge parter. Der kan stadig komme overraskelser, men de bør mødes med en aftalt procedure frem for en ny diskussion om spillereglerne.
Tømrermester Arenstorff ApS er en mulighed for bygherrer med større renoverings- og byggeprojekter i Ballerup og Storkøbenhavn. Send eksisterende tegninger, billeder og en beskrivelse af jeres ønsker via forespørgsel om tilbud på tømrerarbejde, og bed om en uforpligtende gennemgang af omfang, myndighedsforhold og tidsplan, før I fastlægger den endelige entreprise.
